針對大跨徑拱橋施工監測與控制,采用自研算法和程序進行控制計算,基于物聯網技術對施工過程進行自動化監測,精度高、效率快,已成功應用于六律邕江大橋、平南三橋、沙尾左江特大橋、金釵紅水河特大橋、天峨龍灘特大橋等多個項目。
1.大跨拱橋施工控制計算
主要計算內容:
·扣索力優化計算
·拱肋安裝控制計算
·吊桿無應力長度控制計算
·格子梁安裝控制計算
主要優勢:
·扣索一次張拉
·計算效率快、精度高
·標高和軸偏雙控
·團隊經驗成熟

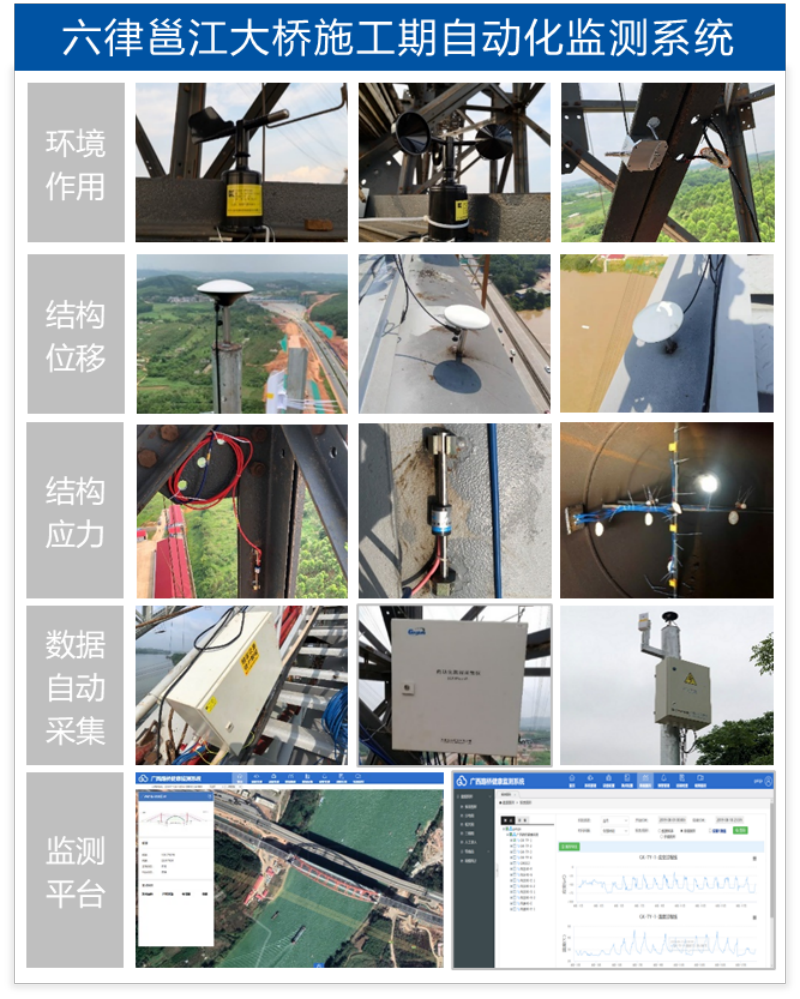

2.大跨拱橋施工自動化監測
主要監測內容:
·環境監測:風速/風向、溫度

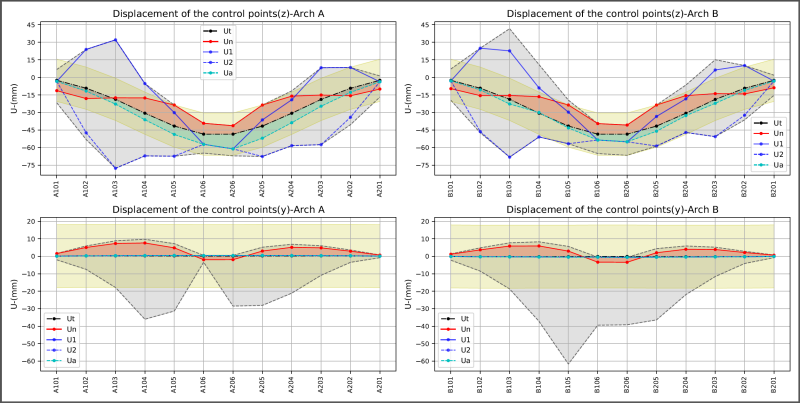

·位移監測:拱肋位移、塔架位移、拱座位移
·索力監測:扣索力、吊桿力
·應力監測:拱肋應力、塔架應力
主要監測設備:
·環境監測:風速/風向傳感器、溫度傳感器
·位移監測:TS60測量機器人、GNSS、位移計
·索力監測:錨索計、加速度計、弓弦測力計
·應力監測:振弦式應變計
