7月12日,來賓西秀灘紅水河特大橋引橋預制T梁架設全部完成,標志橋梁的主體結構已經基本形成,為橋面系及附屬工程施工奠定堅實基礎。

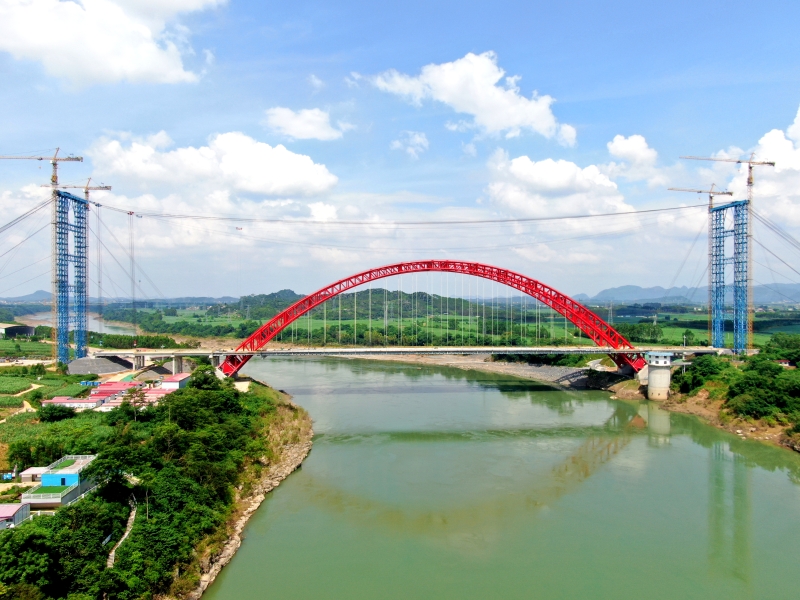

秀灘紅水河特大橋位于來賓市興賓區遷江鎮,橋型布置為南岸引橋2X30m預制T梁,主跨365m中承式鋼管拱鋼箱梁,北岸引橋3X30m預制T梁,其中引橋共5跨,需要架設50片T梁。

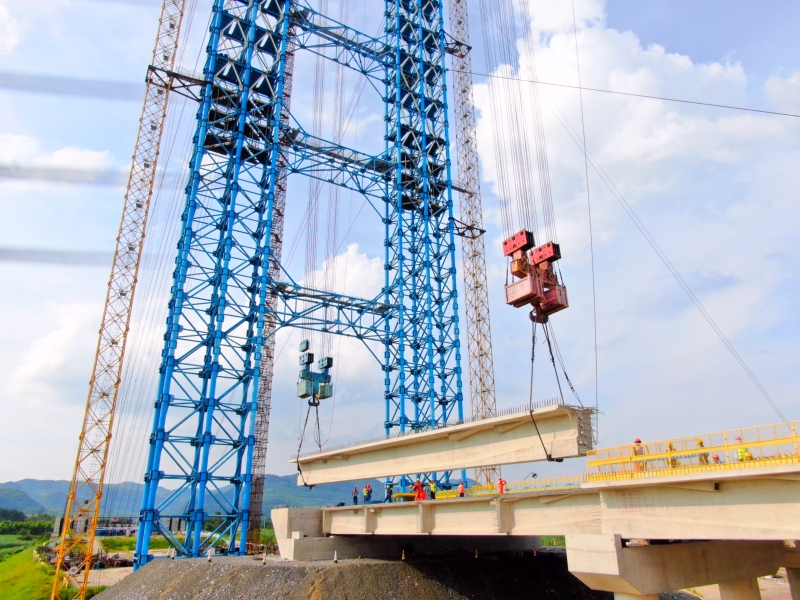

為了順利開展架梁工作,項目精心組織,攻克施工痛點難點問題。一是攻克運梁難題。由于運梁通道必經之路下有國家級燃氣管道通過,按設計需在該處建設一座燃氣管道保護涵,該燃氣管道保護涵施工安全要求高、步驟多、工藝復雜,只能采取傳統人工開挖的方式進行施工,工期長、難度大,極大影響大橋引橋架設及項目整體施工進度。為了加快施工進度,項目積極與管道公司溝通,組織兩個班組同時施工,以最快的速度完成了管道開挖、焊縫檢測、涵洞施工等工作,于5月份全力搶通燃氣管道保護涵洞,隨后迅速組織運梁通道填筑,6月15日正式拉通了運梁通道。二是攻克架梁難題。由于第一跨距離纜索吊系統塔架近,無法利用纜索吊安裝,為解決此困難,第一跨采用吊車安裝,其余T梁利用纜索吊安裝。使用纜索吊系統比架橋機節約了近一半時間,同時節省了架橋機投入及安拆的費用,實現了降本增效。施工期間正逢雨季,現場無法連續開展作業,為順利完成施工任務,項目采用見縫插針的方式組織施工,歷時25天圓滿完成50片T梁架設任務。
下一步,項目開始進行纜索吊系統拆除工作,全力加快互通施工,有序推進鋼混組合梁安裝、現澆梁施工和剩余所有樁基及下構施工,為今年完成全部施工任務打下堅實的基礎。(道橋分公司 盧露 文/圖)
